國能北侖電廠一期節能減排改造項目9號機組大件吊裝圓滿完成 |
|||||
|
|||||

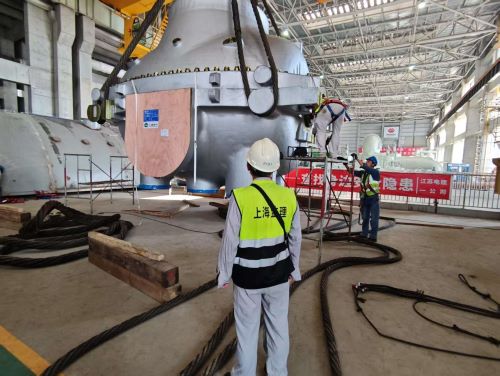

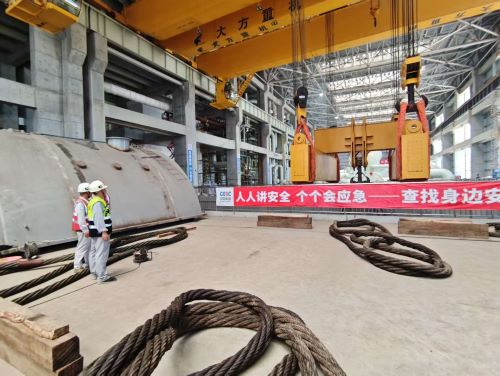

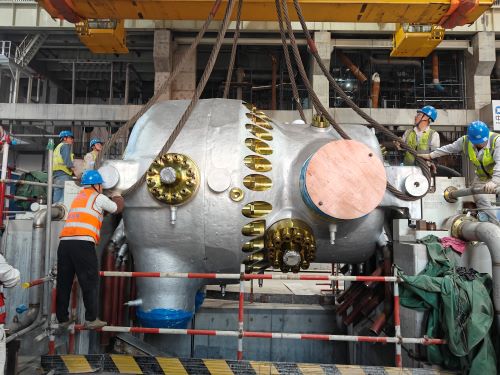

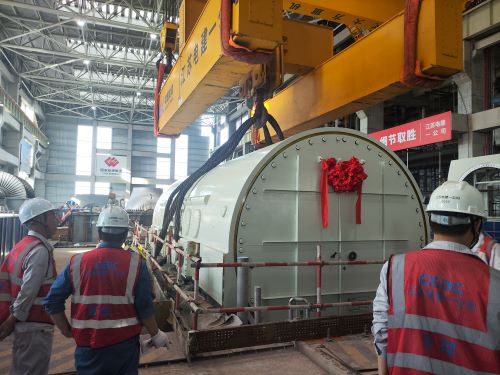

6月5日至6月16日,監理公司負責監理的國能北侖電廠一期節能減排改造項目(2×1000兆瓦)9號機組的超高壓、高壓、中壓缸、發電機定子吊裝工作取得了圓滿成功。 國能北侖電廠一期節能減排改造項目位于浙江省寧波市北侖區,為浙江省“十四五”清潔火電重點建設項目,項目新建兩臺1000兆瓦高效超超臨界二次中間再熱燃煤發電機組,同步建設煙氣除塵、脫硫、全負荷脫硝等設施。項目建成后,對滿足浙江省電力負荷需求、保障電力供應安全及地方經濟高質量發展能源需求具有重要意義。 本次吊裝的汽輪機超高壓缸、高壓缸、中壓缸、發電機定子的重量分別為135噸、170噸、275噸、410噸,超高壓缸與高壓缸的吊裝通過汽機房內兩臺135噸行車的并車聯鎖系統以及11米長的吊鉤梁,以兩點抬吊的方式,完成了卸車和就位。中壓缸、發電機定子,則需動用更強大的力量——兩臺135噸行車、兩臺150噸附加起吊小車,以及三根起吊梁組合成的500噸專用吊具,以四點抬吊的方式,穩健地完成了吊裝工作。 汽輪機超高壓缸、高壓缸、中壓缸、發電機定子吊裝是發電機的核心工作部件,其吊裝工作的是一項精密而復雜的操作復雜性和重要性不言而喻。為了保證吊裝順利完成,吊裝前監理部與參建各單位技術人員密切配合,編制專項施工方案,優化細化吊裝流程,對吊裝過程的每一個環節進行反復論證,對行車吊裝系統安全、技術措施進行聯合檢查,深入排查風險隱患,對全體作業人員進行詳細的安全技術交底,強調吊裝工序及安全注意事項。吊裝開始時,吊裝操作員通過提升、轉向、平移、就位、松鉤等精準操作,將汽輪機超高壓缸、高壓缸、中壓缸、發電機定子順利吊至汽機房的17米運轉層,沿著18-15軸線整齊排列,南北中心線與A2軸線完美重合。6月16日下午16:38分,9號發電機定子就位完成。這一刻,標志著北侖電廠新建2臺1000兆瓦機組最后一件大件吊裝正式結束,9號汽輪機本體安裝工作全面展開。 整個吊裝過程分工明確、配合默契。項目監理部汽機、安全專業組人員,從組織討論、確定吊裝方案開始,協調8號機組行車交付、行車拼車、扁擔焊縫檢測、吊索具檢查驗收,到最終試吊及吊裝結束,全程驗收、旁站監督,嚴格履行監理職責,受到建設單位領導的稱贊。 |
|||||
|
