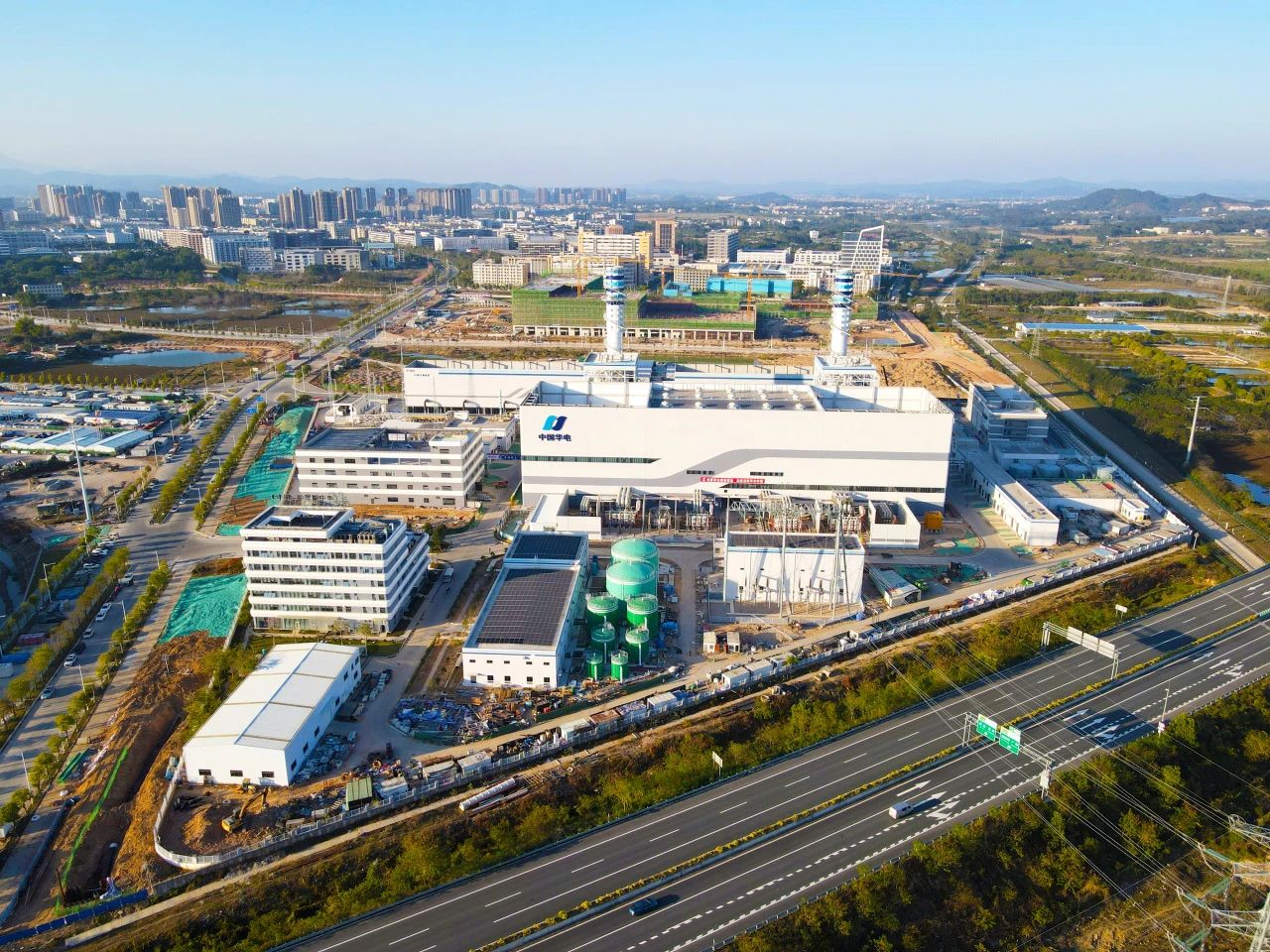

華電惠州東江燃機熱電項目1號機組正式投產發電 |
||||
|
||||
近日,由調試所公司承試的廣東華電惠州東江燃機熱電項目1號機組168小時滿負荷試運行一次成功,各項指標良好,正式投產發電。 試運行期間,機組運行穩定,參數良好,負荷滿足電網調度要求,自動投入率、保護投入率、環保設備投運率均達100%,汽水品質合格、發電機漏氫、機組振動等主要參數指標均達到或優于設計值。 本次168小時滿負荷試運行正值雨季,面臨著臺風“蝴蝶”的威脅和嚴峻的防臺防汛形勢,調試所公司配合多方力量開展好雨季防護及汛期用電等專項檢查,順利解決各類難點、堵點問題,分系統、程序化消除各類隱患。同時面臨端午節、高考期間等重要節點,優化整套啟動試驗順序,燃燒調整與涉網試驗穿插進行,利用晚間完成各種涉網試驗,將整套啟動時間壓縮至最短,有序完成一系列整套啟動試驗。 廣東華電惠州東江燃機熱電項目建設總容量2×535兆瓦燃氣-蒸汽聯合循環熱電冷聯產機組,首次采用國內自主制造的M701F5型9F級重型燃氣輪機,國產化率高達85%,能夠實現一次能源的全方位梯級利用,能源綜合利用效率達75.88%。該項目也是廣東省“十四五”重點建設項目,項目投產后能夠為重點產業園區提供工業蒸汽及冷水,對促進惠州市發展循環經濟、實現綠色低碳發展具有重要意義,力爭為大灣區能源保供貢獻力量。 |
||||
|
