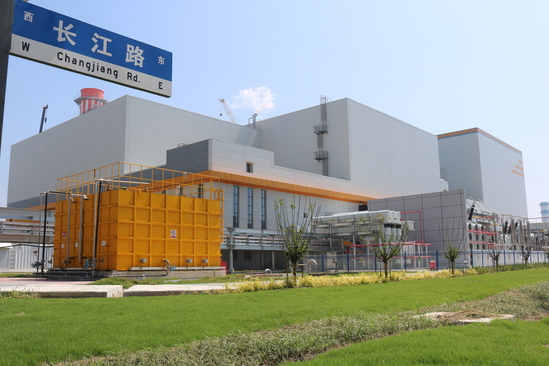

獻禮“七一”!上海臨港重燃項目1號機組順利完成168小時滿負荷試運 |
|||||
|
|||||
在喜迎中國共產黨成立104周年之際,公司職工以實干實績向黨的生日獻禮。6月28日,由公司安裝和總體調試的臨港重型燃氣輪機試驗電站保障機組工程1號機組順利完成168小時滿負荷試運,這標志著該工程正式投入商業運行。試運期間,機組各系統設備運行正常,各項參數指標優良、運行穩定,均符合技術規范要求。 臨港重燃試驗電站項目是國家“兩機”重大專項,試驗電站保障機組是按照重燃專項立足自主研發、廣泛開展國際合作的路線,通過利用市場上成熟的F級和H級商業機組,開展技術攻關和示范,保障機組工程配置1臺500兆瓦F級和1臺670兆瓦H級聯合循環機組。? ?本項目的建設投運是按期完成國家“十四五”規劃的重要工程,是支持國產重型燃氣輪機研發的技術和經濟保障需要,也是保障上海市“十四五”及中長期電力穩定供應的重要組成部分,具有重要影響及深遠意義。公司所屬二公司負責項目主體建筑及安裝工程,調試所負責分系統及整套啟動調試。 自項目啟動以來,項目團隊緊扣工程建設核心任務,秉持高效統籌理念、落實精準施策方針,嚴格管控施工進度節點,持續強化安全、質量與環保管理體系,加大風險隱患排查整治力度,不斷提升項目優質履約效能。同時,堅持黨建引領,立足價值創造,結合“雙引雙建”及各項主題實踐活動目標任務要求,聚焦重點崗位、關鍵工序,廣泛開展黨員示范崗、黨員突擊隊、青年突擊隊等創建工作,把組織優勢轉化為攻堅動能,以高質量黨建引領保障項目高質量履約。? ?通過將各項工作舉措抓牢、抓實、抓細,項目安全、優質、高效地完成一系列關鍵節點任務,其中廠用電受電、鍋爐水壓試驗、化學清洗、燃機首次點火、燃機定速 3000轉/每分鐘、蒸汽吹管、發電機首次并網、汽機首次沖轉定速3000轉/每分鐘、168小時滿負荷試運等關鍵節點均實現"一次成功"的目標,向業主交出了一份滿意的答卷。 目前2號機組正處于安裝調試高峰期。項目團隊表示,將以高標準、嚴要求繼續推進各項建設任務,全力以赴確保2號機組投產目標,以實際行動為高質量能源保供貢獻力量。 |
|||||
|
